福建科维公司:一场抢修 八方联动
发布时间:2021-05-11     作者:郑明灿 马文龙       来源:福建科维公司      分享到:

5月3日上午,公司检修班组在五一假期例行检修时发现,3#脱硫塔玻璃鳞片较大面积脱落,现场带班的专工王建国立即将这一情况向分管副总史克江报告,公司领导班子紧急商讨,当即要求职能部门制订抢修方案。

一举三得,谋定而后动

按照去年外委维修测算,每平方需要1040元,工期20多天。生产技术部测算,如果让公司的员工加班抢修,一周左右就可以完工;材料费用加上人工成本,每平方500多元。3#脱硫塔内壁总面积大约260平方,自己维修可以节约十多万元,更重要的是可以抢时间,把工期至少缩短13天。缩短工期、节省费用,还可以锻炼自己的维修队伍,如此一举三得,公司领导班子决定自己组织抢修队伍施工,同时就脱硫塔抢修进行具体安排。

抢修队伍以公司检修班为主体,再从锅炉等运行班组抽调部分人员参加,采取轮班作业的方式。生产技术部经理史国荣现场指挥协调,专工王建国、检修班班长王国军带班作业。咨询生产厂家和技术能手,组建技术支撑小组。职能部门全动员,确保抢修有求必应。

一丝不苟,保质再赶时

5月3日下午,五一假期还没有结束,抢修队伍就开始准备工作了。第一个工作是在脱硫塔内部分层架设施工的架子,在有限空间作业不只是力气活,必须兼顾施工需要和安全要求。

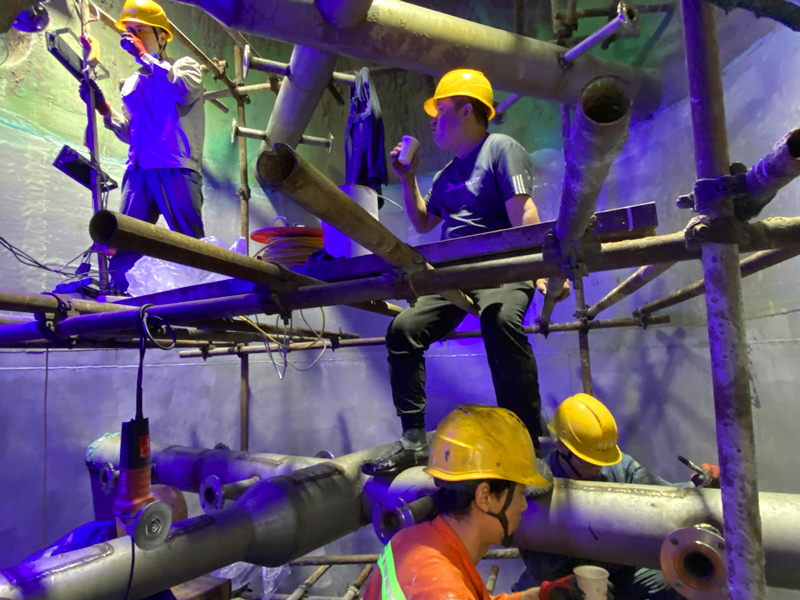

因为需要调配材料,抢修工作5月4日上午正式动工。清理鳞片、打磨、清洁、配底漆、刷底漆、贴光固材料、用紫外线灯进行烘烤、配面漆、刷面漆每个环节的工序都要精心施工、一丝不苟。清理鳞片,非常考究作业人员的耐心,清理不彻底,容易造成脱落起泡;打磨造成的灰尘非常多,再加上脱硫塔内空间狭窄,味道刺鼻,即使戴着防尘口罩也很难坚持;贴光固材料要求必须粘贴整齐,多人合作几经反复才能把气泡挤光,保证光固材料贴合严密……

福建科维公司:一场抢修  八方联动配图1.png

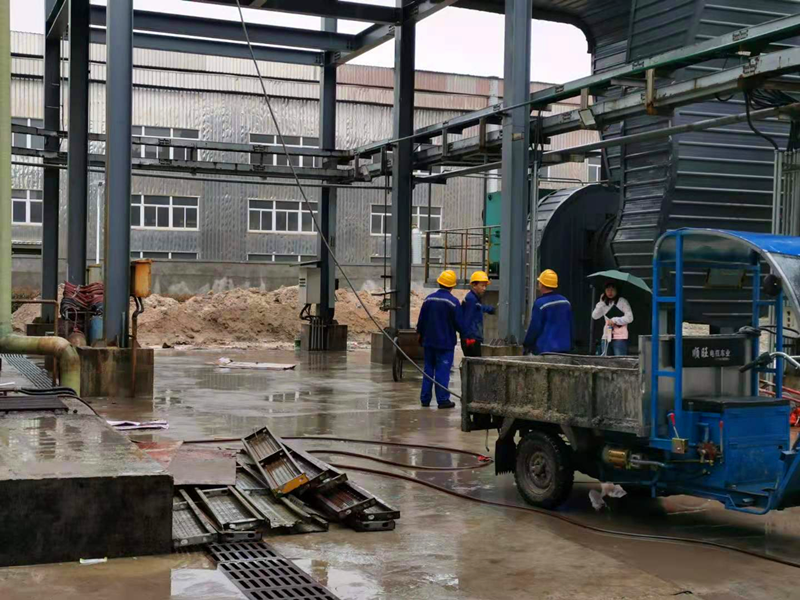

为了确保维修质量,抢修队伍请来脱硫塔生产厂家的专工进行技术指导,对于个别还不清楚的工艺也是反复查对资料、电话咨询专家能手。为了抢时间、赶速度,7日、8日下雨时候抢修工作也没有停工,室外施工人员汗水雨水交织在一起也毫无怨言;为了抢时间、赶速度,公司提早介入材料调运的物流环节,有些材料如脱硫塔里面的喷嘴等配件公司就自己派车装运;为了抢时间、赶速度,抢修现场有些作业就错峰上班,有的工序早上六点多就开始施工,中午吃完饭就又开始作业,晚上加班到九点才休息。

福建科维公司:一场抢修  八方联动配图2.png

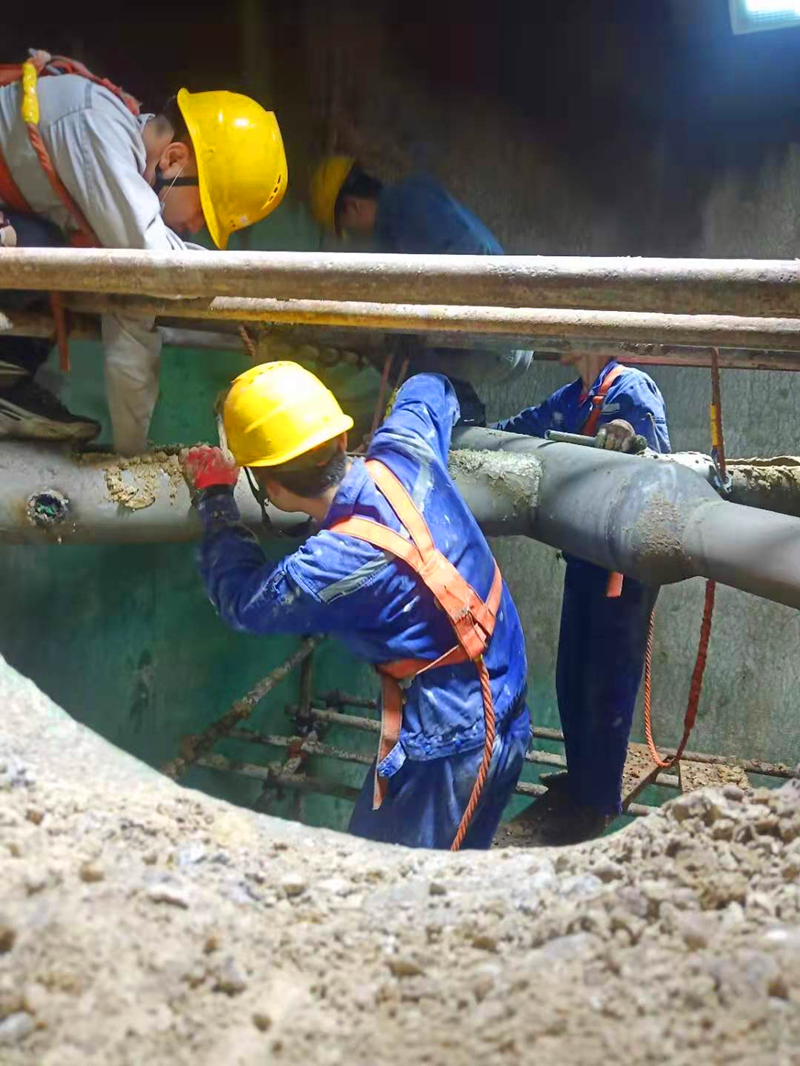

一马当先,前后方联动

3#脱硫塔的抢修工作牵动着公司管理层和所有员工的目光。公司领导班子或相约一起、或先后各自,到现场指挥、协调解决问题。5月9日(周日)上午,公司党支部书记、董事长兼总经理任江鱼第三次到现场了解抢修进展时强调:“宁可放慢进度,也要保证施工质量!”“我们自己维修自己使用,一定要保证质量,确保脱硫塔的使用寿命!”专工王建国代表现场作业人员表态。

计划经营部采购人员宁晓飞主动到现场帮忙,随时掌握抢修材料的需求变化,及时调拨保证需要;仓库管理员叶晴峰也急一线之所急,把材料送到维修现场。安全环保部盯紧施工现场,督促在现场拉起警戒线,保证抢修现场免受干扰。

福建科维公司:一场抢修  八方联动配图3.png

5月4日上午,公司女工委到现场送水送慰问;5月7日下午,公司领导班子又一起到现场慰问冒雨作业的抢修人员,工会送上姜汤让抢修人员驱除湿气;5月9日,公司工会送水果和面包等班中餐。

5月11日早班,3#锅炉点火启用,代表3#脱硫塔抢修圆满结束。

本次抢修如期完工,这是抢修人员加班加点、公司领导统筹协调、各个部门通力协作的共同努力,军功章里凝结着集体的力量、协作的精神、意志的锻炼。

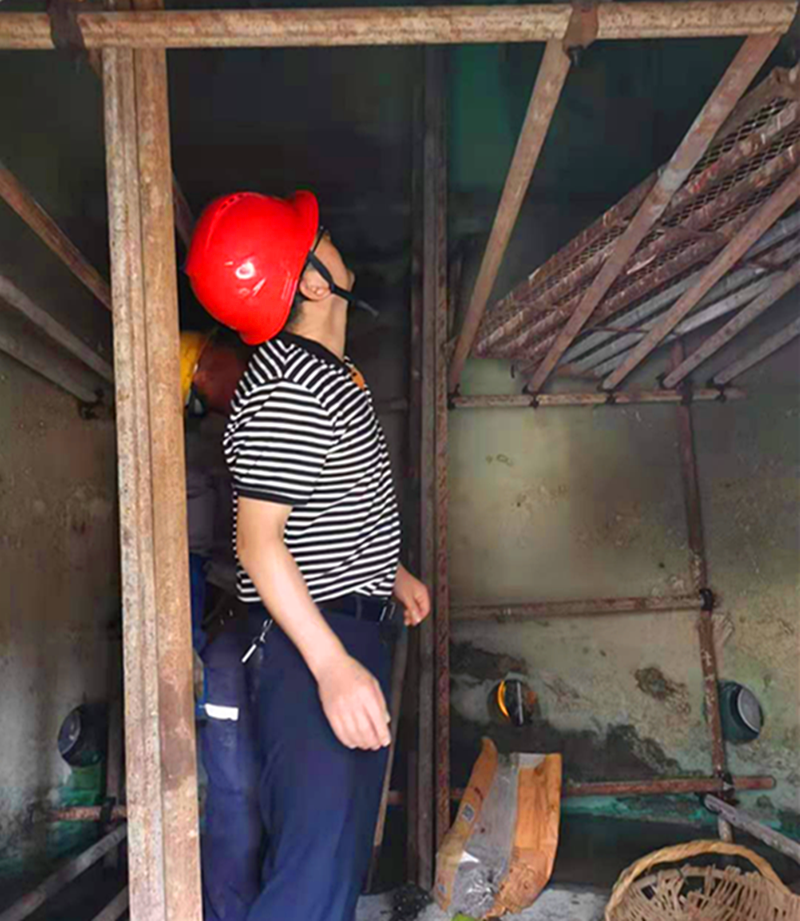

福建科维公司:一场抢修  八方联动配图4.png

“地球转一圈,抢修上两班!”这是任江鱼同志对本次抢修的肯定。(文/郑明灿 图/马文龙)
